Vysvětlení doby výroby Soft Cooler

2026-09-04 0 Nechte mi zprávu
„Výroba je 30 až 45 dní“ je odpověď, kterou dostává většina kupujících, a je to pravda – ale popisuje pouze střed časové osy. Realita od objednávky do skladu zahrnuje odběr vzorků, revizní kola, příchozí materiál, kontrolu, námořní přepravu a celní odbavení a zpoždění, která na výrobní lince téměř nikdy nekazí data uvedení na trh. Stávají se před tím, ve schváleních a materiálech. Tato příručka rozděluje celou časovou osu na její skutečné součásti, ukazuje, kde se vlastně ztrácí čas, a vysvětluje, jak zkomprimovat rozvrh, aniž byste předstírali, že fyzika neplatí. Sealock (YiFuLong Outdoor Gear Co., Ltd.) uvádí 7–15 dní odběru vzorků a 30–45 dní výroby, a to vysvětluje, co je kolem těchto čísel.


Co by mělo znamenat „dodací doba“.

Definujte to správně, nebo budete plánovat proti špatnému číslu. V přísném smyslu se dodací lhůta vztahuje k celkovému trvání od schválení nákupní objednávky po hotové oděvy opouštějící bránu továrny. Ale číslo, které značka ve skutečnosti potřebuje, je širší: celková doba od zadání výrobní zakázky po obdržení hotového zboží připraveného k prodeji, zahrnující odběr vzorků, montáž a konečné schválení; získávání látek a lemů a vstup do továrny; hromadné řezání, šití a konečná úprava; kontrola kvality a balení; nákladní, celní odbavení a příchozí do skladu.

Tovární dodací lhůta a vaše dodací lhůta jsou různá čísla. Naplánujte si to druhé.

Zjištění, které by mělo změnit váš plán

To je nejužitečnější věc ve výzkumu a je to v rozporu s tím, kam většina kupujících zaměřuje svůj tlak: ;většina značek ztrácí čas, než začne šití – dostupnost materiálu a schválení jsou obvyklou překážkou a nejtěžší je zotavit se ze zpoždění látek, protože nic navazujícího nemůže začít bez metráže na řezacím stole. Pozdní schválení barvy nebo látka, která není na skladě, se prolíná každou další fází.

Jeden výrobce to kvantifikuje: ;Pořizování a barvení látek tvoří 45 % až 55 % zpoždění u prvních objednávek. Zhruba polovina rizika zpoždění u první objednávky leží ve fázi, kterou většina kupujících považuje za administrativní.

Závěr vyplývá přímo: Spolehlivým způsobem, jak ochránit datum uvedení na trh, je včasné uzamčení tkaniny a schválení, nikoli komprimovat výrobu později. Honba za továrnou v šestém týdnu nezíská ztracený čas v prvním týdnu.

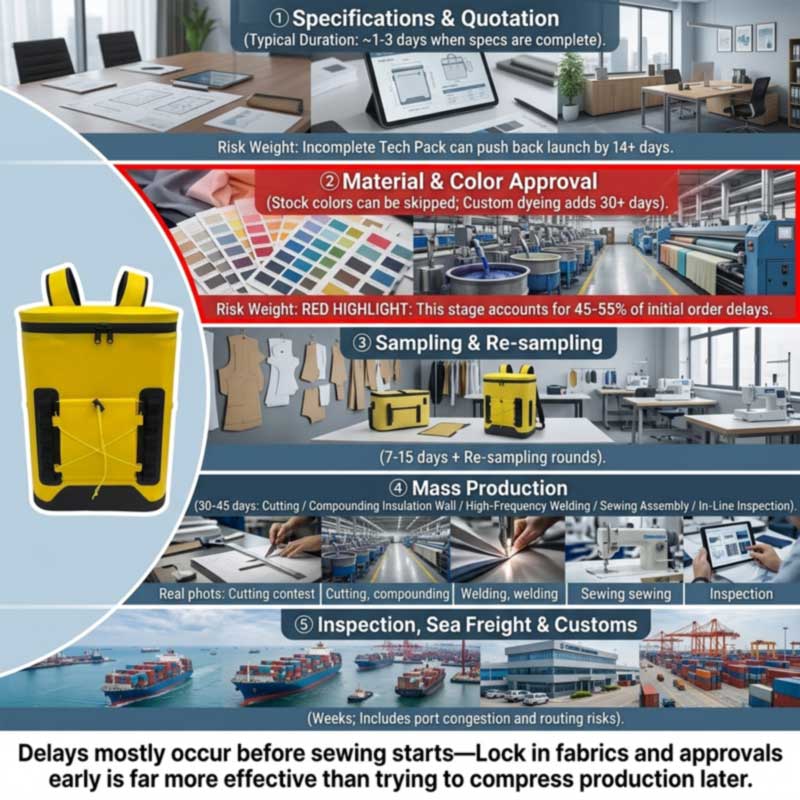

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Stage by Stage

1. Specifikace a nabídka

Rychle, když je zadání dokončeno: benchmarky uvádějí kontrolu a cenovou nabídku technických balíčků přibližně za 1–3 dny, kdy jsou specifikace kompletní. Pomalé, když tomu tak není – nekompletní technické balíčky jsou primární příčinou tření, často přidávají 14 nebo více dní k datu zahájení projektu, protože továrna nemůže přesně nabízet nebo řezat látku bez přesných měření, specifikací švů a kusovníku.

U chladiče "kompletní" znamená pojmenování: materiál pláště a denier, typ izolace a tloušťka stěny, materiál vložky a soulad s trhem, typ uzávěru a úroveň těsnění, kapacita a vnitřní rozměry s tolerancemi, hardware, postroj, způsob značení a balení.

2. Schválení materiálů a barev – skutečný problém

Srovnávací hodnoty naznačují 3–7 dní pro výběr látek a vzorků v některých programech, ale vlastní barvy, barvení nebo speciální materiály mohou trvat déle – a „déle“ může být podstatné: Pokud značka požaduje látky barvené na zakázku nebo specializované lemy, může se časová osa prodloužit o 30 dní nebo více.

Měkký chladič má více materiálových proudů než oděv: skořápková tkanina, pěna s uzavřenými buňkami, potravinářská podšívka, vzduchotěsné nebo voděodolné zipy, přezky, popruhy a štítky. Každý z nich má svůj vlastní vstupní čas a ten nejpomalejší nastavuje datum zahájení. Hardware a čalounění si zaslouží zvláštní pozornost, protože jsou malé, levné a běžně zapomenuté – přesto; i když jsou látky a práce připraveny, jeden chybějící funkční nebo značkový komponent může zabránit zahájení výroby.

3. Vzorkování a revize

Sealock uvádí 7–15 dní pro vzorky, déle pro základní vývoj, kde musí být nejprve navrženy vzory a svařovací nástroje. Proměnná není tvorba; je to počet kol – a kola jsou řízena krátkou kvalitou a rychlostí zpětné vazby. Zpoždění ve zpětné vazbě od kupujících nebo nejasné specifikace prodlužují časový harmonogram schvalování vzorků a jednou z doporučených disciplín je 48hodinové pravidlo pro revize vzorků, aby nedošlo ke ztrátě dynamiky.

4. Hromadná výroba — 30 až 45 dní

Co se vlastně děje uvnitř toho okna u svařovaného chladiče: řezání pláště, pěny a vložky; laminování izolované stěny; vysokofrekvenční svařování těla, základny a uzávěru; šití postrojů, kapes, popruhů a lemů; montáž a hardware; in-line kontrola po celou dobu; dokončování a balení.

Za zmínku stojí plánování: prochází mnoho sestav chladičůdvě různé výrobní linky— vysokofrekvenční svařovací linka a šicí linka. Ve společnosti Sealock jsou tyto prostory umístěny v oddělených místnostech na stejném patře a šitá konstrukce je základní interní schopností spíše než outsourcingovým krokem. Sestavení, které využívá obojí, je o něco delší vnitřní cesta než pouze svařovaný nebo pouze šitý produkt, což je jeden z důvodů, proč složitost ovlivňuje výrobní okno. Celá sekvence je na světěJak se vyrábějí batohy Soft Cooler.

5. Kontrola

Zarezervujte si to na 80% dokončení, takže je čas na přepracování. U chladiče ponechte čas na specifické testování vody a nezapomeňte, že platba zůstatku je obvykle vázána na prošlou kontrolu. VidětKontrola kvality Soft Cooler před odesláním.

6. Přeprava a odbavení

Kupci jeviště nejčastěji úplně vynechávají. Námořní tranzit a odbavení destinací prodlužují týdny a je vystaveno narušení, které nikdo nemůže ovlivnit: přetížení přístavů, narušení tras, celní nebo geopolitické události mohou tato okna dále prodloužit, takže zásobovací nárazník je nezbytný. Nedávné podmínky směrování ilustrují rozsah – jeden výrobce poznamenává, že dopravci přesměrovávají kolem Mysu Dobré naděje, čímž dochází k automatickému zpoždění zásilek do Evropy o 10 až 14 dní. Chladiče jsou také objemné a nabíjené podle objemu, což je důležitější z hlediska nákladů než času; vidětVýrobce velkoobchodního chladícího batohu: Hromadné ceny a podmínky FOB.

Časté příčiny zpoždění

Příčina Typický dopad Prevence
Nekompletní technické balení 14+ dní přidáno před začátkem Předem specifikujte materiály, rozměry, tolerance, uzávěr a shodu
Vlastní barva / vlastní materiál 30+ dní; ~polovina rizika zpoždění prvního řádu leží zde Použijte skladové barvy pro první objednávku nebo okamžitě začněte s laboratorními ponory
Pomalá zpětná vazba kupujících Prodlužuje každé kolo vzorkování Jediný, kdo rozhoduje; Pravidlo 48hodinové odezvy
Změny návrhu v polovině procesu Dny až týdny; může znehodnotit obarvenou látku Návrh zámku a materiálová základna brzy; považovat změny za nové položky
Chybí ozdoby nebo hardware Úplně blokuje načítání řádku Objednávejte úpravy včas; potvrďte příchozí data před načtením linky
Státní svátky Týdny — Jarní festival je několikatýdenní narušení Pořádek před zpomalením; viz průvodce Čínou
Neúspěšná kontrola / přepracování Dny až týdny Jasné definice vad a předvýroba dohodnutá se vzorkem zlata
Doprava a clo Týdny, variabilní Vybudujte vyrovnávací paměť; neplánujte minimální tranzit

Dva z nich si zaslouží důraz. Změny v polovině procesu jsou nákladné jak časově, tak i finančně: opětovné zkosení barev, nové pletení panelů nebo přepracování po již obarvené tkanině prodlužuje dny nebo týdny – zamkněte klíčové prvky designu a základny látek včas a považujte velké změny za nové kódy položek s vlastními očekáváními ohledně doby realizace. A svátky nejsou poznámka pod čarou: státní svátky v produkčních zemích vyžadují buď pokročilé objednávání, nebo extra zabudovaný čas ve vyrovnávací paměti. U chladících tašek, jejichž objednávkové okno probíhá přes období jarních festivalů, jde o omezení plánování prvního řádu – viz.Výrobce Soft Cooler v Číně: Kompletní průvodce OEM.

Jak skutečně zkomprimovat časovou osu

Páky, které fungují, zhruba v pořadí účinnosti:

  1. Vyberte si skladové materiály a skladové barvy.Tím se odstraní jediný největší zdroj zpoždění v první objednávce – žádný laboratorní cyklus namáčení, žádné čekání na šarži barviva.
  2. Odešlete úplnou specifikaci.Stručný popis připravený k výrobě promění 14denní vyhledávací smyčku na 1–3denní cenovou nabídku.
  3. Předběžně schvalte základní materiály pro opakované programy.Standardní rada zní: předběžné schválení jádrových tkanin, aby se vynechaly opakované laboratorní ponory – druhá objednávka schváleného materiálu je materiálně rychlejší než první.
  4. Upevněte zpětnou vazbu a rozhodujte se rychle.Jeden rozhodovací orgán, jedna konsolidovaná odpověď, pevný závazek k obratu. ;Konsolidace iterací vzorků poskytnutím jasných a úplných specifikací je zdokumentovaná páka.
  5. Začněte ze stávající platformy.Značky a změny specifikací na osvědčeném svařovaném stroji přeskočení vzoru a vývoji svařovacích nástrojů.
  6. Objednávejte mimo sezónu.Tovární zatížení je skutečným omezením; stejná objednávka umístěná v tišším okně naplánuje dříve.
  7. Letecká přeprava pouze v případě nouze.Upřímná představa: Letecká přeprava se může nakonec vrátit o dva až čtyři týdny, ale za několikanásobné náklady na moře, takže funguje spíše jako nouzová páka než jako plán.
Co nelze zkomprimovat.Svařování, laminování stěn a vytvrzování zabere čas; jejich spěch produkuje defekty, které selžou při kontrole a stojí více času, než ušetřili. Testování vody potřebuje určitou dobu, aby odhalilo pomalé prosakování. Námořní přepravu určuje geografická poloha. Dodavatel, který souhlasí s jakýmkoli termínem, aniž by diskutoval o materiálech, schválení barev a nakládce z továrny, neplánuje – a harmonogram dohodnutý na optimismu je nejčastější cestou k promeškané sezóně.


Plánování zpětně: Zpracovaný plán

Pracujte od data na skladě, nikoli od objednávky. Odečtěte v tomto pořadí:

Ustupte od data na skladě Povolit
Příjem skladu, QC a výpis Dny až týden
Vnitrozemská dodávka z přístavu Dny
Celní odbavení Dny, variabilní
Oceánský tranzit Týdny, závislé na trase – přidat vyrovnávací paměť
Kontrola před odesláním a případné přepracování Až týden
Hromadná výroba 30–45 dní
Příchozí materiál (nejdelší hlavní položka) Dny až týdny; 30+ v případě zakázkového barvení
Kola odběru vzorků a schvalování 7–15 dní plus revize
Specifikace a nabídka 1–3 dny v případě dokončení
Prázdninová vyrovnávací paměť Týdny, pokud plán překročí jarní festival

Pro letní chladnější rozsah tato aritmetika obvykle stanoví datum závazku na podzim nebo na začátku zimy. Značka, která začíná na jaře s červnovým uvedením na trh, již prohrála sezónu – a chladiče jsou sezónní, takže zboží, které přijde pozdě, čeká rok a ne měsíc. Komerční důsledky jsou pokrytyJak založit vlastní značku Cooler Backpack.

Nezapomeňte na změnu pořadí.Pokud se první série vyprodá, výměna zabere stejných 30–45 dní plus doprava – takže vyprodání v polovině sezóny znamená, že zásoby dorazí až po sezóně, pokud nebyla změna objednávky naplánována podle původního plánu. Rozhodněte svůj spouštěcí bod pro změnu objednávky dříve, než přistane první zásilka.


Dodací lhůty Sealock

Citát Rychle s kompletní specifikací
Odběr vzorků 7–15 dní; déle pro základní vývoj, zatímco jsou konstruovány vzory a svařovací nástroje
Výroba 30–45 dní po potvrzení vzorku a vkladu
Podmínky MOQ 300 ks na design; FOB Guangdong
Schopnost Vlastní vysokofrekvenční svařovací linky a šicí linky — oddělené místnosti, stejné patro; mnoho sestav používá obojí
Kvalitní IQC / IPQC / OQC, vzorkování AQL, odhlašování zlatého vzorku, dávkové testování ponořením do vody; SGS nebo QIMA vítány
Původ Čína nebo Vietnam se stejnou specifikací
Certifikace ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platformy, které zkracují první plán – stávající svařované konstrukce ve skladových barvách, takže žádný vývoj vzoru a žádná šarže barviv:

Obraz Model Proč zkracuje rozvrh Odkaz
28L airtight-zipper insulated backpack cooler SL-I274 28L vzduchotěsný chladič batohu se zipem (SL-I274) Osvědčená 48hodinová uzavřená konstrukce, čtyři skladové barvy Pohled
Insulated soft cooler backpack with molded lid SL-E050B Izolovaný chladící batoh, tvarované víko (SL-E050B) Již vyvinuty dvě velikosti – rozšíření sortimentu bez nového nářadí Pohled
Roll-top leakproof soft cooler SL-I288 Roll-Top nepropustný měkký chladič (SL-I288) Stávající hnědé/šedé barevné odstíny; výrazný bez zakázkové šarže barviva Pohled
Insulated leakproof cooler backpack SL-I075A Izolovaný nepropustný chladící batoh (SL-I075A) Cenová platforma ve třech skladových barvách Pohled

FAQ: Soft Cooler Lead Times

Otázka: Jak dlouho trvá výroba měkkého chladiče?

Odpověď: Hromadná výroba je obvykle 30–45 dní po potvrzení vzorku a uložení, se vzorky 7–15 dní předem. Ale objednávka do skladu je delší – přidejte specifikaci a cenovou nabídku, příchozí materiál, revize vzorků, kontrolu, námořní přepravu a celní odbavení. Dva až tři měsíce od schválení jsou realistické plánovací číslo.

Otázka: Odkud se vlastně zpoždění berou?

A: Většinou před zahájením výroby. Dostupnost materiálu a schválení jsou obvyklou překážkou a nejtěžší je zotavit se z prodlení látek, protože nic navazujícího nemůže začít bez materiálu na řezacím stole – jeden výrobce připisuje 45–55 % zpoždění první objednávky získávání látek a barvení. Pozdní schválení barev prochází každou další fází.

Otázka: Kolik přidává vlastní barva?

Odpověď: Potenciálně 30 dní nebo více, protože zakázkové barvení přináší svůj vlastní laboratorní cyklus schvalování máčení a dodací lhůtu šarže barviva. U první objednávky pod časovým tlakem je výběr skladové barvy tím nejefektivnějším způsobem, jak ochránit plán.

Otázka: Mohu urychlit výrobu, když se zpozdím?

A: Pouze v rámci limitů. Letecká přeprava se nakonec může zotavit za dva až čtyři týdny za cenu několikanásobku nákladů na moře, což z ní dělá spíše nouzovou páku než plán. Svařování, laminování stěn a testování vodou zabere čas, a jejich uspěchání vytváří defekty, které selžou při kontrole a stojí více času, než ušetří. Chraňte datum včasným uzamčením materiálů a schválení, nikoli pozdější komprimací výroby.

Otázka: Jak daleko dopředu si mám objednat letní řadu?

Odpověď: Pracujte zpětně od data na skladě přes příjem do skladu, vnitrozemskou dodávku, celní řízení, námořní tranzit, kontrolu, 30–45denní výrobu, příchozí materiál, odběr vzorků a schvalování – a pokud plán překročí jarní festival, přidejte rezervu na svátky. Pro většinu letních řad chladičů, které se zavazují na podzim nebo na začátku zimy.

Otázka: Co dělá největší rozdíl v mé době realizace?

A: Kompletní specifikace a skladové barevné provedení. Stručný popis připravený k výrobě promění dvoutýdenní objevovací smyčku na jedno až třídenní cenovou nabídku a základní barva odstraní šarži barviva z kritické cesty. Poté: rychlá, konsolidovaná zpětná vazba během vzorkování a vycházení ze stávající platformy místo vývoje nového vzoru.

Plánujete rozvrh?Sealock (YiFuLong Outdoor Gear Co., Ltd.) vyrábí svařované a šité měkké chladiče v Číně a Vietnamu, přičemž uvádí 7–15 dní odběru vzorků a 30–45 dní výroby. Pošlete své datum na polici a tým s vámi kalendář zpětně zpracuje – a pokud se nehodí, řekněte to jasně.

E-mail:info@sealock.com.hk |  Telefon: +86-13632981825  | Prohlédněte si řadu měkkých chladičů

Zde uvedené srovnávací hodnoty a statistiky zpoždění odrážejí veřejně dostupné zdroje výroby oděvů a měkkého zboží od poloviny roku 2026 a liší se podle továrny, produktu, materiálů a sezóny. Zejména načasování přepravy se mění s podmínkami směrování. Než se zavážete k datu spuštění, ověřte si u svého dodavatele aktuální dodací lhůty a kapacitu.
